I en Rollup ingår summerade värden av utvalda fält för alla underordnade arbetsobjekt till en överordnad. Eftersom Azure DevOps har stöd för flera kapslingsnivåer ska du säkerställa att du inte dubbelberäknar värdena under summeringen. Projektledare söker vanligtvis sammanslagning för uppskattat eller slutfört arbete, ansträngning, storlek eller beräkningspoäng.
Anteckning
Systemet har inte stöd för sammanslagning av fälten Ansträngning, Story Points eller Storlek över produktloggar och portföljsloggar.
Internt stöd för sammanslagning i webbportalen
Azure Boards har stöd för sammanställningskolumner i produkt- och portföljebacklogs, sammanställning i planeringsfönstret för sprint samt sammanställning av sprint-backloggar och uppgiftstavlor.
Visa summeringsförloppsstaplar, antal eller summor
Från valfri produkt- eller portföljåterblick kan du lägga till sammanställda förloppsstaplar, antalet av underordnade arbetsobjekt i en hierarki eller summan av valda fält, såsom Berättelsepoäng eller Återstående arbete.
Se till exempel följande förloppsstaplar för en portföljeftersläpning.
Mer information finns i Visa sammanslagningsförlopp eller summor.
Visa översikt i sprintplaneringsfönstret
När du tilldelar kvarvarande uppgifter till en sprint med hjälp av planeringsfönstret uppdateras sprintfönstret med en löpande sammanställning av antalet kvarvarande uppgifter och uppgifter samt den planerade ansträngningen.

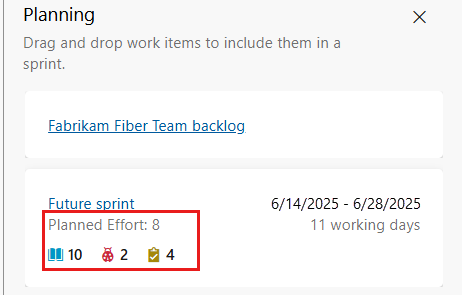

Planerad insats sammanfattar alla storypunkter eller ansträngningspoäng som definierats för backlog-poster som tilldelats till sprinten. Mer information finns i Tilldela kvarvarande uppgifter till en sprint.
Visa översikt av sprint-backloggar och uppgiftstavlor
Dessutom kan du visa en översikt av återstående arbetsuppgifter från en sprint-backlog eller en att-göra-tavla.

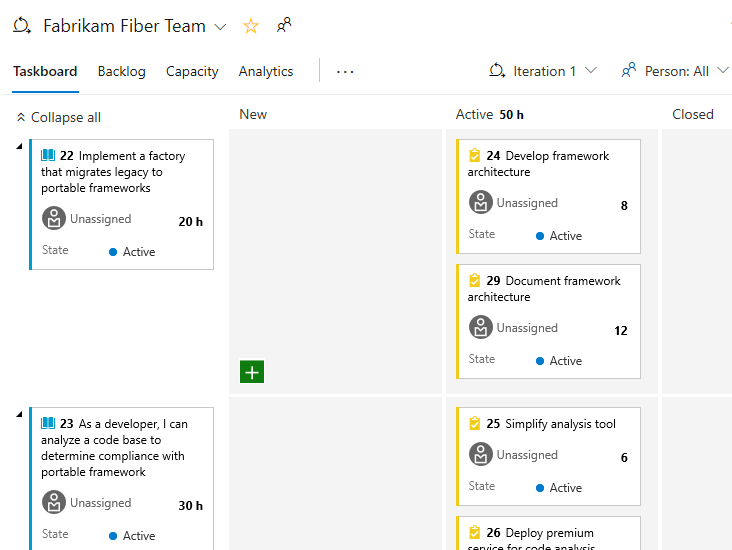

Från sprintens kvarvarande uppgifter visas summan av allt återstående arbete som definierats för alla aktiviteter för det överordnade arbetsobjektet. Det här värdet visas också på det överordnade arbetsobjektkortet när du visar aktivitetstavlan.
Från en sprinttavla finns det tre typer av sammanställning:

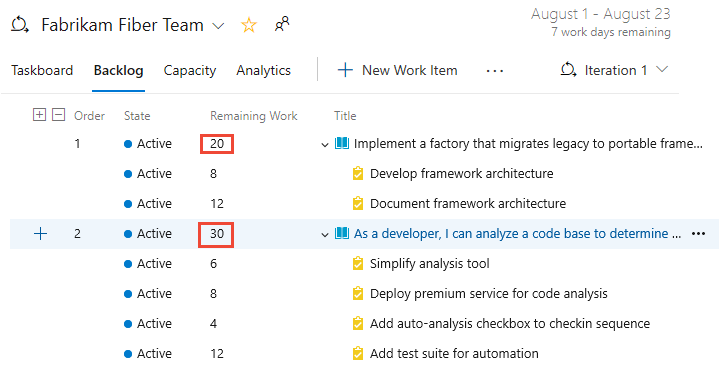

- Summeringen av återstående arbete visas på kortet för det överordnade arbetsmomentet
- Summan av allt återstående arbete som definierats för alla aktiviteter i en kolumn visas överst i varje kolumn
- Summan av allt återstående arbete som definierats för alla aktiviteter för ett kvarvarande objekt visas i varje rad, grupperat efter kolumn.
När du uppdaterar statusen för en aktivitet som Slutförd nollställs automatiskt återstående arbete för aktiviteten. Mer information finns i Aktivitetstavla.
Andra verktyg som stöder sammanslagning
Du kan hämta summering av ytterligare datafält i arbetsuppföljningsdata i Azure DevOps genom att använda en av följande metoder:
Metod | Azure DevOps Services | Lokal Azure DevOps |
---|---|---|
Frågediagram för arbetsobjekt |
![]() |
![]() |
Microsoft Excel |
![]() |
![]() |
Marketplace-tillägg |
![]() |
![]() |
Analytik |
![]() |
![]() |
SQL Server Reporting Services-rapport |
![]() |
![]() |
Sökfrågediagram och sammanställning av arbetsobjekt
Du kan skapa en platt listfråga som summerar värdena för ett fält som du anger. Mer information finns i Spåra förlopp genom att skapa status- och trendfrågebaserade diagram. Diagram stöder antalet arbetsobjekt eller en summa av ett fält.

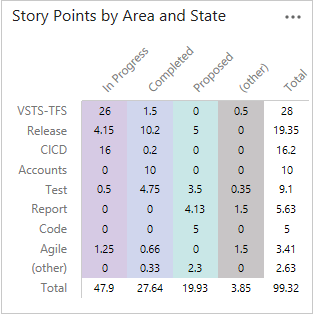

Här visar vi till exempel en pivottabell som summerar story points för användarberättelser per områdesväg och arbetsobjektstatus.
Microsoft Excel och sammanslagning av arbetsspårningsdata
Du kan exportera en fråga till Excel som innehåller de arbetsobjekt som du vill skapa en sammanställning för. Du kan sedan skriva ett Excel-makro för att hämta summorna och publicera data tillbaka till TFS. För mer information om Excel-integrering, se Masslägg till eller ändra arbetsobjekt med Excel.
Mer information om Excel-makron finns i Automatisera uppgifter med makroinspelningen.
Tips
Om du vill ge stöd för att öppna arbetsobjekt och fråga resultat i Excel från webbportalen lägger du till VSTS Open i Excel Marketplace-tillägget i din organisation eller samling.
Marketplace-tillägg och anpassade kontroller
Det finns flera tillägg tillgängliga från Marketplace som tillhandahåller hopslagning. Här är några som kan stödja dina behov:
- VSTS-sammanslagning, stöder endast Azure DevOps Services
- TFS Aggregator, har stöd för Azure DevOps Services och TFS
Eller så kan du skriva ett tillägg med hjälp av REST-API:et för arbetsspårning för att få summering. Ett kodexempel som är tillgängligt på github och som kan komma igång är TFS Aggregator.
Analystjänst
Du kan använda Analytics-tjänsten för att besvara kvantitativa frågor om dina projekt. Med den här tjänsten kan du lägga till Analytics-widgetar på instrumentpanelen. Du kan också skapa ytterligare rapporter med Hjälp av Power BI.
SQL Server Reporting Services-rapport

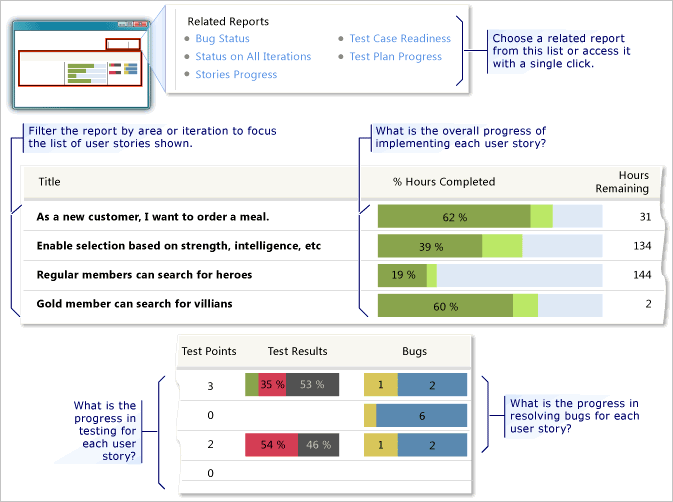

Flera OOB-rapporter tillhandahåller sammanställning. Här är ett exempel på sammanslagning av slutfört och återstående arbete som rapporten Översikt över berättelser innehåller. Den här rapporten är en del av TFS Agile-standardprocessmallen.
Om du har distribuerat SQL Server Analysis Services kan du hämta sammanställning för eftersläpande arbete från dessa rapporter. Uppdateringsfrekvensen för dessa rapporter är 2 timmar.
Om du behöver lägga till rapporter i din lokala TFS-distribution kan du läsa Lägga till rapporter i ett projekt.
Krav för sammanslagning
Strukturera dina arbetsobjekt enligt följande rekommendationer för att stödja sammanslagning:
Använd förälder-barn länkar för att länka arbetsobjekt som innehåller värden som du vill summera.
Lägg till obligatoriska fält i WIT:erna som ska innehålla de aggregerade värdena. Standardfält som används för att schemalägga arbete finns bara i aktivitetsarbetsobjektet. Dessa fält är:
Ursprunglig uppskattning (Microsoft.VSTS.Scheduling.OriginalEstimate): Mängden arbete som krävs för att slutföra en uppgift. (Agile och CMMI)
Slutfört arbete (Microsoft.VSTS.Scheduling.CompletedWork): Mängden arbete som har lagts ned på att implementera en uppgift. (Agile och CMMI)
Återstående arbete (Microsoft.VSTS.Scheduling.RemainingWork): Det här fältet används för att stödja burn-down-diagram.
Om projektet skapades med hjälp av Visual Studio Scrum-processmallen definieras endast återstående arbete i uppgiften.
Mer information om hur du lägger till fält finns i Ändra ett fält eller lägg till ett anpassat fält.
Fastställ den tidsenhet som används för att spåra arbete och se till att det används konsekvent i hela ditt team eller din organisation. Du kan till exempel spåra aktiviteter med hjälp av timmar eller dagar.
Avgör om du vill göra uppsummeringsvärdena skrivskyddade i formuläret för arbetsobjekt. Genom att göra dem skrivskyddade hindrar du användare från att ange felaktiga data. Du gör fälten skrivskyddade med hjälp av fältattributet
Control
Readonly
.
Frågor och svar
Kan jag få en översikt över teamkapacitet?
S: Nej. De data som anges för teamkapaciteten lagras inte i de vanliga datalagren.
