Настройте виджет диаграммы сгорания или сожжения.

Azure DevOps Services | Azure DevOps Server 2022 — Azure DevOps Server 2019

Мини-приложения для графиков выполнения задач и прогресса позволяют гибко создавать диаграммы для любого типа области или количества команд в заданные временные периоды. Диаграммы Бёрндаун сосредоточены на оставшихся объёмах работы. Диаграммы выполнения сосредоточены на завершенной работе. Оба типа диаграмм помогают вашей команде выяснить, удастся ли завершить работу к указанному сроку. Обзор всех доступных вам диаграмм по сгоранию и выгоранию см. в руководстве Справочник по диаграммам сгорания и выгорания.

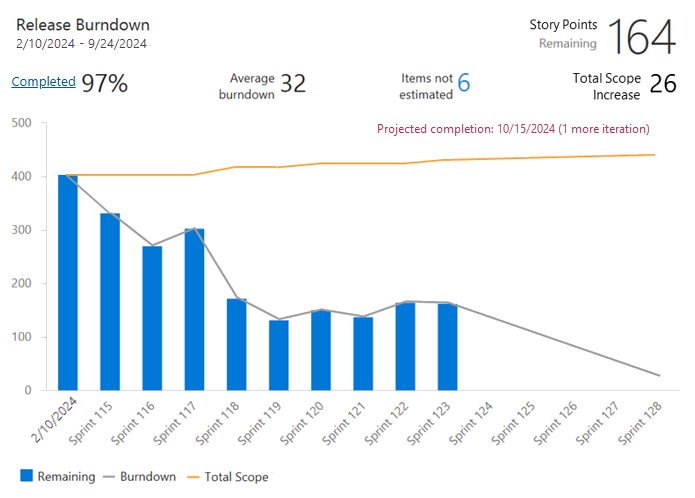

На этом диаграмме показан виджет Burndown, настроенный для отображения графика выполнения релиза.

Снимок экрана виджета диаграммы снижения объема выпуска.

Предварительные условия

Категория Требования
Уровни доступа - член проекта.
— По крайней мере базовый доступ уровня .
Права доступа - администратор команды или администратор проекта или определенные разрешения панели мониторинга предоставлены вам.
— Чтобы добавить мини-приложение на панель управления команды: член команды.
Активация функций Azure Boards включено. Если он отключен, ни один из мини-приложений аналитики отслеживания работы не отображается. Чтобы повторно включить ее, см. раздел "Включение или отключение службы".
ознакомленность с задачами Помните о необходимых и рекомендуемых задачах, перечисленных далее в этой статье.
Категория Требования
Уровни доступа - член проекта.
— По крайней мере базовый доступ уровня .
Права доступа - администратор команды или администратор проекта или определенные разрешения для панели мониторинга предоставлены вам.
— Добавление мини-приложения на панель мониторинга группы: член команды.
Активация функций - Azure Boards включено. Если он отключен, ни один из мини-приложений аналитики отслеживания работы не отображается. Чтобы повторно включить ее, см. раздел "Включение или отключение службы".
- Аналитика установлена и включена. администраторы коллекции проектов группы участников могут добавлять расширения или включать службу. Владельцы организации автоматически входят в эту группу.

Добавление мини-приложения на панель мониторинга

Используйте следующую процедуру, чтобы добавить диаграмму сгорания или накопления на панель мониторинга.

  1. Войдите в свою организацию (https://dev.azure.com/{yourorganization}).

  2. Перейдите к своему проекту. Выберите панели мониторинга, а затем редактировать.

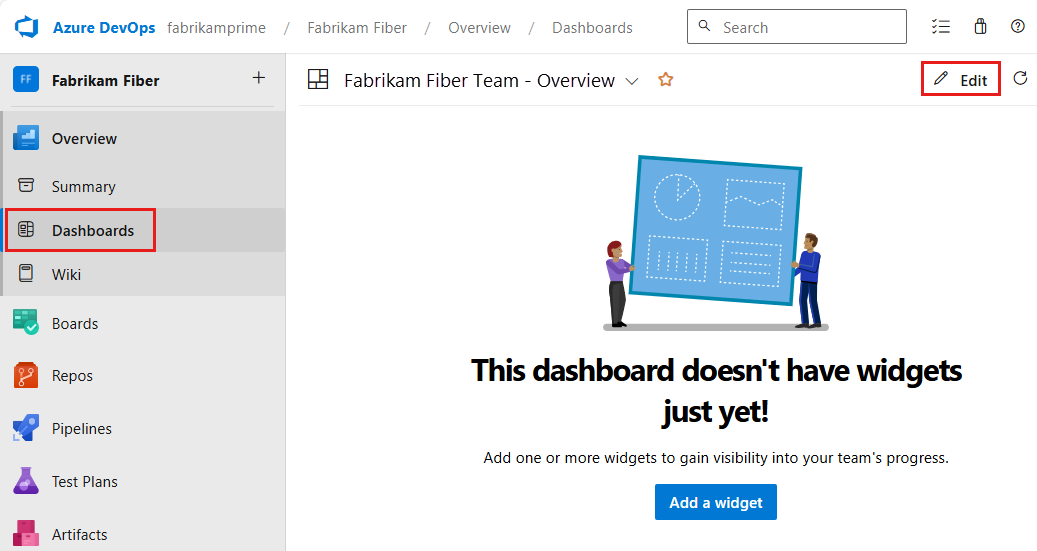

    Снимок экрана: последовательность выбора для панелей мониторинга, функция

  3. Выберите мини-приложение и добавьте.

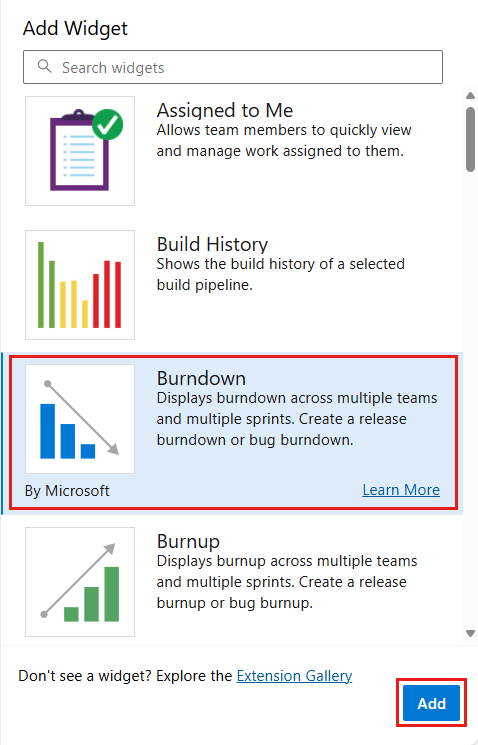

    Снимок экрана: область выбора мини-приложения и синяя кнопка

Настройка мини-приложения "Диаграмма сгорания" или "Диаграмма разгона"

Выполните следующие действия, чтобы настроить оба типа мини-приложений. Единственное различие между виджетами burnup и burndown заключается в том, что виджет burnup отображает завершенную работу, а виджет burndown отображает оставшуюся работу. Дополнительные сведения см. в этой статье о том, как интерпретировать диаграмму сгорания или нарастания.

  1. В мини-приложении нажмите кнопку "Настроить".
  2. Заполните полные сведения о конфигурации, описанные в следующей таблице, а затем нажмите "Сохранить".

Примечание.

Эта функция доступна начиная с Azure DevOps Server 2022.1.

Категория конфигурации Руководство
Команды Чтобы отслеживать ход выполнения по командам, добавьте больше команд. Вы можете выбрать команды из других проектов, но списки невыполненных работ, типов рабочих элементов и полей основаны на текущем проекте. Отслеживание нескольких проектов работает только в том случае, если процесс для этих проектов совпадает или, по крайней мере, аналогично.
Рабочие элементы Невыполненная работа включает все типы рабочих элементов, настроенные для этого невыполненной работы. Если проект настраивается с помощью развернутого XML-процесса и имеет настраиваемое имя категории для рабочих элементов ошибок, то мини-приложения диаграммы сгорания и возрастания не могут запрашивать рабочие элементы в этой категории. Чтобы запросить ошибки, тип настраиваемого рабочего элемента ошибки должен принадлежать категории ошибок по умолчанию, имени ссылки Microsoft.BugCategory.
Критерии полей Выберите условия поля, чтобы ограничить рабочие элементы, отображаемые на диаграмме. Фильтрация основана на значениях, назначенных полям, определенным для каждого рабочего элемента на дату в течение периода отслеживания. Дополнительные сведения см. в статьях "Фильтры", которые применяются к историческим данным.
Аналитические диаграммы создаются на WorkItemsSnapshot основе набора сущностей. Типы сущностей моментальных снимков моделируются как ежедневные моментальные снимки. Агрегаты данных на основе назначений, сделанных по дате их назначения. Поэтому, если вы хотите фильтровать виджет burndown или burnup на основе назначения полей или тегов, назначьте их до начала периода, который вы хотите отслеживать. В противном случае мини-приложение не распознает их до того дня, когда они будут применены. Можно отфильтровать значение NULL для условия поля, что согласуется с запросом, использующим те же условия поля.
Диаграмма сгорания Выберите способ вычисления отсчета по количеству рабочих элементов или сумме на основе выбранного поля. Вы можете выбрать из стандартных или настраиваемых полей целочисленного или десятичного типа данных, таких как "Точки истории", "Усилия" или "Оставшиеся трудозатраты". Burndown работает лучше всего при агрегации полей размера, таких как "Точки истории". Если вы выберете отслеживать поля, изменяющиеся во время спринта, например Оставшейся работы для задач, расчёт неоцененных элементов увеличивается по мере закрытия элементов.
Период времени - Дата начала: определяет исходную базовую область. Диаграмма показывает снижение задач в рамках исходного объема.
- % Завершено и Общее увеличение объема: рассчитывается на основе вашего исходного объема.
- Дата окончания: указывает целевую дату завершения. Ваша цель состоит в том, чтобы уменьшить исходную область работы к дате окончания.
Интервал диаграммы Выберите интервалы для отображения между датой начала и датой окончания. Среднее значение диаграммы выгорания определяется на основе выбранного интервала. После выбора даты начала установите параметр "Построить диаграмму спада по" на "Итерация". Среднее снижение предполагает, что каждый интервал одинаковой длины, а интервал между датой начала и концом первого месяца — полный месяц. Даже если продолжительность времени между датой начала и датой окончания первого месяца не соответствует обычной длине месяца, длина совпадает. Для получения наилучших результатов введите дату начала, которая совпадает с датой начала первого месяца, что также верно при планировании по недельным интервалам.
Расширенные функции - Показать сгорание: отображает как исторические, так и проецируемые будущие ожоги.
- Показать общий охват: отображает как историческое, так и прогнозируемое увеличение охвата.
- Показать завершенную работу: отображает оставшуюся и завершенную работу в виде столбчатой диаграммы.
- График, оставшийся с использованием цвета типа рабочего элемента: отображает оставшиеся работы на основе цвета типа рабочего элемента, а не синего цвета по умолчанию. Если включены несколько рабочих элементов, цвета распределяются по типу рабочего элемента.
Категория конфигурации Руководство
Teams Вы можете выбрать команды из других проектов, но списки невыполненных работ, типов рабочих элементов и полей основаны на текущем проекте. Вы можете отслеживать только несколько проектов, если процесс для этих проектов совпадает.
Рабочие элементы Невыполненная работа включает все типы рабочих элементов, настроенные для этого невыполненной работы. Если вы выберете бэклог историй, у вас есть еще один вариант: включить ошибки в бэклог историй. Установите флажок в поле, чтобы включить ошибки вместе с историями пользователей в диаграмму сгорания. Этот параметр доступен для невыполненных проектов PBI для проектов Scrum и невыполненной работы по требованиям для проектов CMMI. Если проект настраивается с помощью размещенного XML-процесса и имеет настраиваемое имя категории рабочих элементов ошибок, то мини-приложения сгореть и сгореть не могут запрашивать рабочие элементы в этой категории. Чтобы запросить ошибки, настраиваемый тип рабочего элемента ошибки должен принадлежать категории ошибок по умолчанию, имени Microsoft.BugCategoryссылки.
Критерии полей Выберите условия поля, чтобы ограничить рабочие элементы, отображаемые на диаграмме. Фильтрация основана на значениях, назначенных полям, определенным для каждого рабочего элемента на дату в течение периода отслеживания. Дополнительные сведения см. в статьях "Фильтры", которые применяются к историческим данным.
Аналитические диаграммы создаются на WorkItemsSnapshot основе набора сущностей. Типы сущностей моментальных снимков моделироваются как ежедневные моментальные снимки. Агрегаты данных на основе назначений, сделанных по дате их назначения. Поэтому, если вы хотите отфильтровать виджет диаграммы сгорания или нагорания на основе назначений полей или тегов, назначьте их до начала периода, который вы хотите отслеживать. В противном случае мини-приложение не распознает их до даты, когда они будут применены. Можно отфильтровать значение NULL для критерия поля, что соответствует запросу с использованием того же критерия поля.
Сгореть Выберите способ вычисления отсчета по количеству рабочих элементов или сумме на основе выбранного поля. Вы можете выбирать из стандартных или настраиваемых полей данных целочисленного или десятичного типа, таких как «Точки истории», «Усилия» или «Оставшиеся трудозатраты». "Диаграмма сгорания лучше всего работает при агрегации размерных полей, таких как "Точки истории"." Если вы выбираете отслеживать изменения по полям, которые меняются во время спринта, например, оставшейся работы по задачам, расчет числа "Неоцененные элементы" увеличивается по мере закрытия задач.
Период времени - Дата начала: определяет исходную базовую область. Диаграмма сгорает из исходной области.
- % Завершено и Общее увеличение объема работы: вычисляется на основе исходной области.
- Дата окончания: указывает целевую дату завершения. Ваша цель состоит в том, чтобы сократить начальный объем работы к установленному сроку.
Интервал диаграммы Средний бурндаун определяется на основе выбранного интервала, который может быть ежедневным, еженедельным, ежемесячным или на основании графика итераций. Среднее время ожидания предполагает, что каждый интервал одинаков. Например, интервал между датой начала и первым месяцем является полным месяцем, даже если продолжительность времени между датой начала и датой окончания первого месяца не соответствует обычной продолжительности месяца. Для получения наилучших результатов введите дату начала, которая совпадает с датой начала первого месяца, которая также имеет значение для еженедельных интервалов.
Расширенные функции - Показать диаграмму: отображает как историческую, так и проецируемое будущее. бурндаун
- Показать общий объем: отображает как историческое, так и прогнозируемое увеличение объема.
- Показать завершенную работу: отображает оставшуюся работу и завершенную работу в виде панели стека.
- График, оставшийся с использованием цвета типа рабочего элемента: отображает оставшиеся работы на основе цвета типа рабочего элемента, а не синего цвета по умолчанию. Если добавлены несколько рабочих элементов, цвета задаются по типу рабочего элемента.

Как интерпретировать диаграмму выгорания или накопления

Ваша команда может получить немедленное представление о своем прогрессе и узнать о своем ритме и поведении. Большинство линий сжигания не являются прямыми линиями. Команда никогда не движется ровно на одну фиксированную скорость. Увеличение области происходит со временем. Например, если меняется прогнозируемая дата завершения, вы можете задать один из этих вопросов:

  • Добавляем слишком много области?
  • Изменяется ли средняя скорость ожога, и если да, почему?

Диаграммы сгорания также помогают командам понять риски, связанные с выпуском. Если прогнозируемый срок окончания превышает целевую дату выпуска, командам может потребоваться уменьшить область или продлить проект. Выгорание также может указывать на то, что прогресс больше ожидаемого, предоставляя необычный, но замечательный вариант добавления области.

Как показано на следующей схеме, диаграммы, основанные на виджетах burndown или burnup, содержат множество вычисляемых элементов.

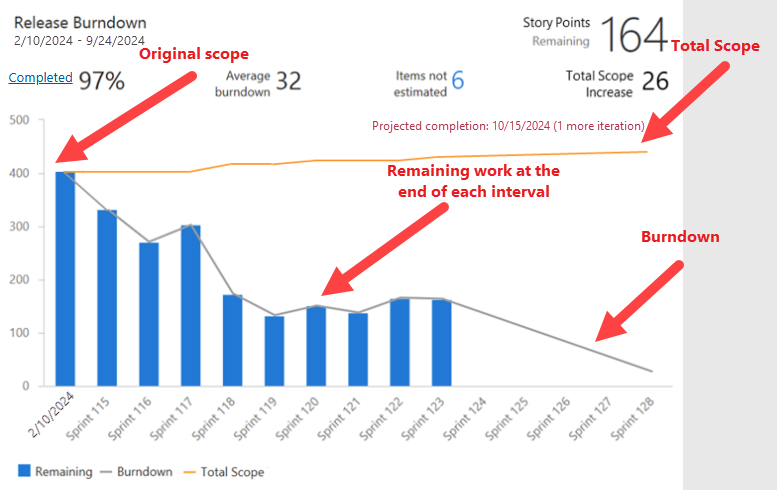

Снимок экрана: заметки о сгоревшие или сгоревшие элементы мини-приложения.

Элемент Description
Диапазон даты Дата начала и окончания сожжения. Когда диаграмма сгорания отображается по итерациям, конечная дата соответствует окончанию последней итерации.
Основная метрика Текущая оставшаяся работа на основе выбранного метода сжигания.
% завершено Процент выполненных работ на основе оригинального объема. Выберите %Завершено , чтобы просмотреть полный список завершенных рабочих элементов.
Среднее горевание Средняя работа, выполненная за интервал или итерацию.
Элементы не оцениваются Отображается только при вычислении суммы поля. Он представляет текущее количество элементов, которые не имеют значения в выбранном поле Burndown . Выберите номер, чтобы просмотреть полный список рабочих элементов без оценки.
Общее увеличение области Показывает, сколько работ было добавлено в исходную область с момента начала сжигания.
Ожидаемое завершение Вычисляет предполагаемую дату завершения на основе оставшейся работы и исторических показателей убывания и увеличения объёма работы. Если дата проецируемого завершения раньше указанной даты окончания, рисуется вертикальная линия на интервале, когда работа должна быть завершена. Если дата проецируемого завершения после указанной даты окончания отображается количество других интервалов или итераций, необходимых для завершения работы.
Исходная область Исходная область является все оставшейся работой с указанной датой начала. Диаграмма уменьшается от исходного объема. Процент завершения и общего увеличения области вычисляются на основе исходной области.
Общая область Представляет общую область ожога. Точки на графике включают как завершенную, так и оставшуюся работу. Строка общего объема указывает на изменение объема вашего проекта. Для прошлых точек данных отсчитываемая общая область представляет фактическую общую область в конце каждого интервала или итерации. Для будущих точек данных диаграмма общей области представляет собой проецируемые изменения области на основе прошлых изменений области.
Сожжение Представляет выгорание. Диаграмма сгорания показывает, насколько быстро вы снижаете объем работы. Для прошлых точек данных выгнутый график представляет фактическое сгорание в конце каждого интервала или итерации. Для будущих точек данных диаграмма сгорания представляет проецируемое сгорание на основе прошлых данных о сгорании.

Внимание

  • Удаление путей области или перенастройка путей итерации приводит к необратимой потере данных. Например:
    • Диаграммы виджетов сгораемости и роста
    • Диаграммы снижения оставшихся задач в спринте
    • Диаграммы производительности для команд с измененными путями области
    • Диаграммы исторических трендов, ссылающиеся на путь области и путь итерации , как они были определены в то время для каждого рабочего элемента.
  • После удаления вы не сможете получить исторические данные для этих путей.
  • Вы можете удалять только области и пути итерации, которые больше не используются любыми рабочими элементами.
