Plán iterace týmový Web Access

Naše kurz Peter Scrum master týmu Fabrikam pokračuje.Pro následující iteraci vývojového týmu splňuje jeho kapacitu a popisují položky nevyřízených položek produktů, které lze implementovat a dokončit v dané iteraci.Peteru spustí schůzku, chcete záznamy kdykoli vypnout členy tohoto týmu, vytvoří pracovní položky pro úkoly, které určuje týmu, jsou vyžadovány pro každou položku nevyřízených položek a kapacity v týmu podél způsob kontroly pomocí nevyřízené položky stránky týmového projektu v týmu Web Access.

Požadavky

V tomto tématu

  1. Určení kapacity v týmu tato iterace

  2. Vytvoření úloh pro nevyřízené položky zboží

1.Určení kapacity v týmu tato iterace

Před zasedáním se spustí, Peter přejde kapacity podokně Nevyřízené položky stránky pro aktuální iterací (Sprint 1).Mu připomene tým, který spustí iterace z října.(dnes) 10 až října.28 s dotazem, který trvá dobu.Helena vývojář týmu, plánuje trvat několik dní.Peteru zadá Helena 's dní vypnout a nastaví počet hodin, které každý člen týmu funguje denně.

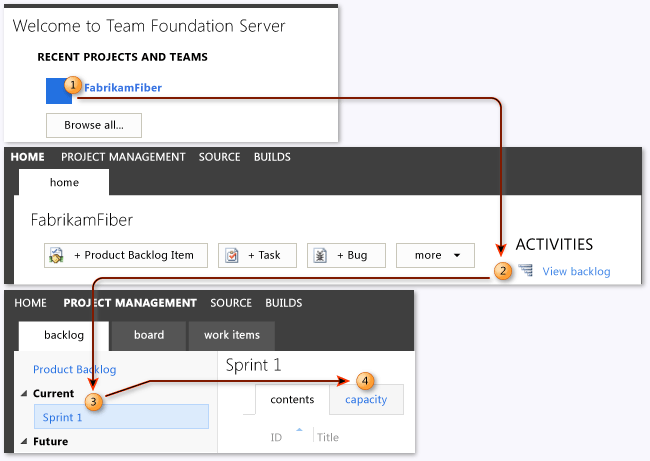

Hh301776.collapse_all(cs-cz,VS.110).gifOtevřete stránku kapacity iterace

Přejděte na stránku kapacity sprint

  1. Na stránce Domovská stránka webového přístupu týmu (http://almsvr:8080/tfs) zvolte týmového projektu (FabrikamFiber).

  2. Podle činnosti, zvolte Nevyřízené položky zobrazení.

  3. Na Nevyřízené položky podokně pod aktuální, zvolte aktuální iterací (Sprint 1).

  4. V hlavním podokně zvolte kapacity.

Hh301776.collapse_all(cs-cz,VS.110).gifZadat data kapacita týmu

Tisk hmotností kapacity stránky

  1. V podokně kapacita zadejte počet hodin práce obvyklé pracovní doby pro každého člena týmu.

  2. Pro každého člena týmu, který přijímá jeden nebo více dnů vypnout, zvoltePřidání ikonya zadejte počet dní vypnout.

Tip

Tento tým přiřadí práce jednotlivců při jeho plány iterace.Pokud váš tým později přiřadí úkoly, můžete Ujistěte se, že váš tým nemá více práce, než může dokončit v iteraci kapacitu týmu.Pokud má každý člen týmu tendenci provést pouze jeden typ aktivity (vývoj nebo testování, například), můžete nastavit na stránce kapacity aktivity jednotlivých členů týmu a sledovat aktivity kapacity v týmu.

2.Vytvoření úloh pro nevyřízené položky zboží

Před schůzkou týmu přezkoumány a Priorita položky nevyřízených položek produktů podle jejich hodnoty, úroveň rizika a závislostí.Viz téma Vytvořit týmový Web Access Nevyřízené položky.

Peteru nyní otevře nevyřízených položek produktů uspořádaný a přiřadí první položky aktuální iterací (Sprint 1).Tým popisuje každý úkol dokončit nevyřízených položek zboží a Peteru vytvoří pracovní úkol pro každý úkol.Tým odhady počtu hodin práce, podle jednotlivých úloh.Peteru přidá úkoly nevyřízených položek zboží, přiřadí jim lidem jejich provedení a záznamy odhadů.

Po týmu vytvoří, odhady a přiřadí úkoly pro první položku nevyřízené položky, Peter zkontroluje kapacity v týmu a tým pokračuje tento proces pro další položku v nevyřízené položky produktů, dokud je téměř dosaženo kapacity v týmu.

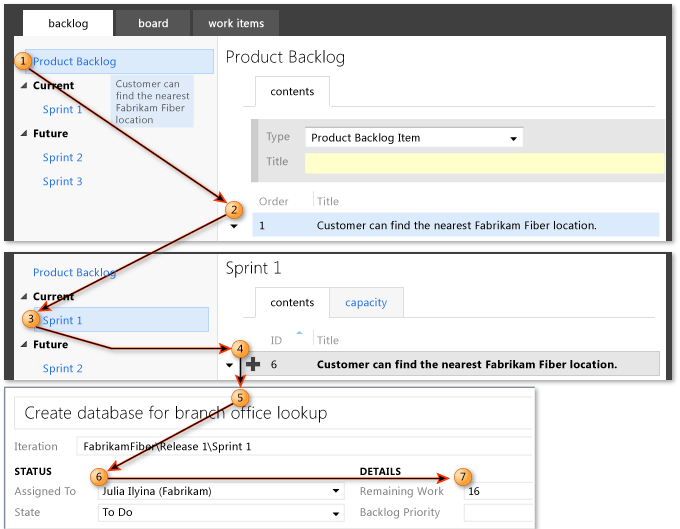

Hh301776.collapse_all(cs-cz,VS.110).gifVytvoření úkolu

Plánovat položky pro aktuální období

  1. Na Nevyřízené položky, zvolte Nevyřízené položky produktů.

  2. Přetáhněte položku produktu nevyřízených položek z obsahu podokně Nevyřízené položky podokně na iterace (Sprint 1).

  3. Na Nevyřízené položky, zvolte iterace (Sprint 1).

  4. On contents, choose Přidání ikony.

  5. V horní části formuláře pracovní položky zadejte název úkolu.

  6. Otevřít Přiřazeno vyberte osobu, která bude k dokončení úkolu.

  7. V Zbývající práce, zadejte předpokládaný počet hodin, které trvá dokončení úkolu.

Příbuzná témata v tomto kurzu

Další (Test nevyřízené položky zboží) | Domovská stránka

Viz také

Další zdroje

Rangers Visual Studio ALM řešení a projekty

technických článků, Správa životního cyklu aplikace Visual Studio

předvedení agilní vývoj

na webu CodePlex TFS
