補貨方式及數量修改
本文章提供有關補貨方法的資訊。 它還說明產品的多個訂單數量如何影響結果。
補貨方法也稱為涵蓋範圍方法和批量方法
涵蓋範圍代碼
主計劃可以設定為使用不同的補貨方法。 補貨方法是系統用來計算產品要求的技術。 補貨方法由您可以在涵蓋範圍群組或產品上設定的涵蓋範圍代碼定義。
可以使用下列涵蓋範圍代碼:

期間 –補貨方法將一段時間內的所有需求合併到產品的一個訂單中。 訂單將規劃在該期間的第一天,其數量將滿足既定期間的淨要求。 該期間從產品的第一個需求開始,涵蓋定義的時間長度。 下一個週期將從產品的下一個要求開始。 期間涵蓋範圍代碼通常用於不可預測的庫存消耗、受季節影響的產品或高成本產品。 下圖顯示範例。

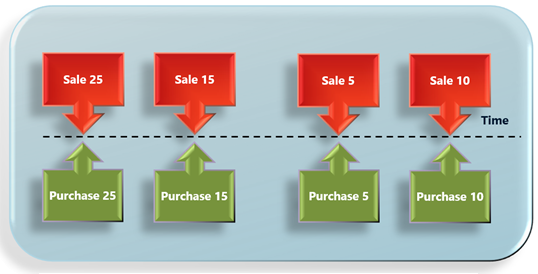

需求– 在補貨方法中,系統根據產品需求創建計劃採購、轉移或生產訂單。 此方法用於具有間歇性需求的昂貴產品。 要求涵蓋範圍代碼通常用於可配置產品或按訂單生產案例。 下圖顯示範例。

最小值/最大值 – 補貨方法基於庫存水位。 當預測的現有量水位低於特定閾值時,它將庫存補貨定義到特定水位。 補貨數量將是最大水位和預測的現有量水位之間的差異。 下限/上限涵蓋範圍代碼通常用於可預測的庫存消耗、高流通或較便宜的產品。 下圖顯示範例。
手動 –在補貨方法中,系統不建議產品的採購、轉移或生產訂單。 而是產品的規劃人員負責建立產品補貨所需的訂單。 手動涵蓋範圍代碼通常用於不需要系統產生計劃訂單的產品。
預設訂單設定對訂單數量的影響
在已發行產品的預設訂單設定頁面,您可以在採購訂單、庫存和銷售訂單 FastTab 中指定以下每個數量設定。 (庫存 FastTab 用於轉移訂單和生產訂單。)
倍數 –計畫訂單將是此數量的倍數。
例如,如果倍數欄位設定為 5,訂單的數量可以是 5、10、15、20 等。
最小值 訂單數量 – 計劃訂單不會小於指定值。
例如,如果最小訂單數量欄位設定為 10,將建立數量為 10 的計劃訂單,即使只需要四個即可滿足需求。
上限 訂單數量 – 計劃訂單不會超過指定值。 如果需求超過最大訂單數量值,將建立多個計劃訂單來涵蓋它。
例如,如果最大訂單數量欄位設定為 100,並且需求為 450,將建立四個數量為 100 個計劃訂單和一個數量為 50 的計劃訂單。
使用最小值/最大值的補貨範例 涵蓋範圍代碼
如果未在預設訂單設定值頁面上指定產品的倍數欄位值,以及如果您使用的是下限/上限補貨方法,則總體規劃會在預測現有存量低於特定閾值時,將庫存補充到特定存量。
如果產品已定義多個數量,則下限/上限補貨方法會變更其行為,並考慮多個值。
換句話說,當預測的現有存量低於定義的下限存量時,總體規劃仍會將庫存補貨到定義的上限存量。 但是,補貨數量必須是倍數值的倍數。
如果補貨數量 (上限存量與預測的現有存量之間的差異) 不是已定義倍數的倍數,總體規劃將使用低於上限存量的第一個可能的值 (連同預測的現有存量)。 如果總和小於下限存量,則總體規劃會使用高於上限存量的第一個值 (連同預測的現有量)。
下列小節提供一些範例,說明產品的多個訂單數量如何影響下限/上限補貨方法。
範例 1
產品具有以下設定:
- 覆蓋代碼:最小/最大
- 最低:15
- 最大:22
- 倍數:0
該產品現有 10 件庫存,無其他需求或供應。
執行主計劃時,會建立一個 12 件的計劃訂單,以將庫存補貨到最大數量。
範例 2
產品具有以下設定:
- 覆蓋代碼:最小/最大
- 最低:15
- 最大:22
- 倍數:5
該產品現有 10 件庫存,無其他需求或供應。
執行主計劃時,會建立一個 10 件的計劃訂單 (因為 15 件補貨加上 10 件現有量庫存將超過最大數量)。
範例 3
產品具有以下設定:
- 覆蓋代碼:最小/最大
- 最低:21
- 最大:24
- 倍數:5
該產品現有 10 件庫存,無其他需求或供應。
執行主計劃時,會建立一個 15 件的計劃訂單 (因為 10 件補貨加上 10 件現有量庫存將低於最小數量)。
