Dette innholdet er arkivert og oppdateres ikke. Gå til Project Operations-oppdateringer for å finne den nyeste dokumentasjonen. Gå til Lanseringsplaner for Dynamics 365, Power Platform og Cloud for Industry for å finne de nyeste lanseringsplanene.
Aktivert for | Forhåndsversjon | Tilgjengelig |
---|---|---|
Brukere av administratorer, utviklere eller analytikere |
![]() |
![]() |
Forretningsverdi
Oppsummering under budsjettimport fra estimater, tilbudslinjedetaljer og kontraktlinjedetaljer hjelper prosjektledere i stor grad. Budsjettlinjer som er oppsummert på et nivå som er lett håndterlig, hjelper en prosjektleder med å enkelt spore budsjettet mot faktiske resultater under gjennomføringen av prosjektet. Slike oppsummerte budsjettlinjer, når de overføres til prognoselinjer i en ikke-lagerført utrulling, hjelper prosjektledere med å spore prognoser på et håndterlig detaljnivå.
Funksjonsdetaljer
Med denne funksjonen kan du opprette prognoselinjer fleksibelt fra budsjetter ved å oppsummere budsjettlinjer på oppgave-, rolle- eller kontraktnivå for å få bedre prognoseadministrasjon i økonomi- og driftsapper. Prosjektbudsjetter, både kostnads- og salgsbudsjetter, kan opprettes fra estimater, tilbud og kontrakter. Generelt opprettes estimater på detaljnivå for å sikre at hver oppgave, rolle, ressurs, utgift og materiale som er planlagt for et prosjekt, er estimert.
Hvis disse estimatene brukes som de er for å opprette budsjettlinjer, vil antallet budsjettlinjer som opprettes, være uhåndterlig. Under prosjektgjennomføringen blir de faktiske opplysningene som opprettes, avstemt og sporet mot budsjettlinjene som er opprettet og godkjent. Hvis det er et uhåndterlig antall budsjettlinjer, er det en tidkrevende oppgave å spore budsjettavviket.
Prognoser i økonomi- og driftsapper i scenarioer basert på ressurs/ikke-lagerført kan opprettes fra budsjettlinjer i tillegg til den eksisterende funksjonen for å opprette prognoser fra beregninger. Når beregninger opprettes på et detaljert nivå, for eksempel for hver ressurs knyttet til en oppgave, kan det resulterende antallet budsjettlinjer gjøre det vanskelig å spore prognoser.

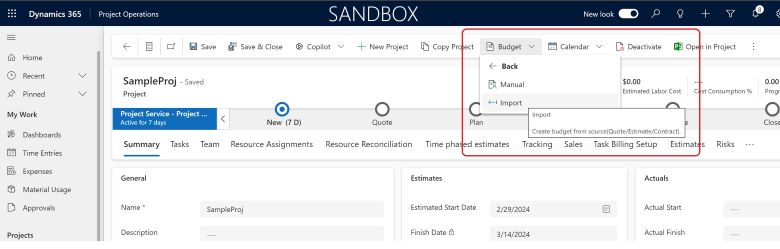

For å håndtere dette blir oppsummeringsfunksjonen aktivert under oppretting av salgsbudsjettlinjer fra estimater, tilbudslinjedetaljer eller kontraktlinjedetaljer, for eksempel på oppgavenivå basert på budsjettsamsvarsprioriteter. Dette betyr at antallet og beløpet for alle budsjettlinjer som er knyttet til en oppgave, oppsummeres og opprettes som en budsjettlinje mot oppgaven. Derfor er de også forutsagt på oppgavenivå i økonomi- og driftsapper. Dette sikrer at salgs- og kostnadsbudsjettlinjene oppsummeres og opprettes på et håndterbart detaljnivå.
