Sdílet prostřednictvím


Pracovní položky historie tabulky

Dotaz na historických dat o chyby, úkoly a další typy pracovních položek lze pomocí tabulky související dimenze a FactWorkItemHistory jak ukazuje následující obrázek. Historické údaje poskytuje informace o stavu pracovní položky nebo hodnotu pole pracovní položky, jako je změněn v průběhu času. Průběh a burndown grafy jsou příklady sestav, které jsou vytvořeny z tabulky pracovní položku historie. Data jsou uložena pomocí zušlechtěné záznamy. Další informace o kompenzaci záznamů, viz Co je nového pro vykazování Visual Studio ALM.

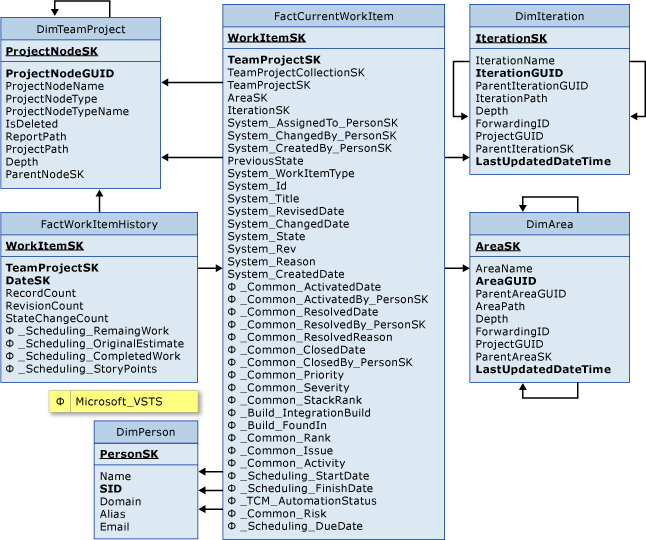

Tabulky faktů pro historii pracovních položek

FactWorkItemHistory je přidružen FactCurrentWorkItem a následující tabulky dimenzí:

  • DimArea

  • DimIteration

  • DimPerson

  • DimTeamProject

Následující ukázkový dotaz můžete najít vytížení historických trendů pro období mezi 2009 09 21 a 2009-09-30 pro určité uživatele články. Každý uživatel článek v týmu projektu tento dotaz vrací informace o celkové dokončené práce, původní odhadované celkové story body, práce a zbývající práce každý den během tohoto období. Další informace o uživateli články naleznete User Story.

Poznámka

Tento dotaz se předpokládá, že uživatel článek je propojen prostřednictvím podřízené odkazy Další položky práce.

declare @TeamProjectNodeSK int
select @TeamProjectNodeSK = ProjectNodeSK from GetProjectNodeInfoFromReportFolder(N'/TfsReports/VSTSDF/ProcessDev10')
-- This table value function returns the ProjectNodeSK: the Surrogate Key of a team project under a certain area path.

declare @TeamProjectCollectionGuid nvarchar(36)
select @TeamProjectCollectionGuid = pc.ProjectNodeGUID from DimTeamProject p inner join DimTeamProject pc on p.ParentNodeSK = pc.ProjectNodeSK where p.ProjectNodeSK = @TeamProjectNodeSK
-- This query finds the team project collection GUID by joining TeamProject.ParentNodeSK to TeamProject.ProjectNodeSK

select
    d.DateSK
    ,wi.System_Title
    ,wi.System_Id
    ,coalesce(sum(wih_child.Microsoft_VSTS_Scheduling_CompletedWork),   0) as Total_CompletedWork, -- Finds the total number of hours of completed work.
    coalesce(sum(wih_child.Microsoft_VSTS_Scheduling_OriginalEstimate), 0) as Total_OriginalEstimate --Finds the total number of hours of original estimate.
    ,coalesce(sum(wih_child.Microsoft_VSTS_Scheduling_RemainingWork), 0) as Total_RemainingWork--Finds the total number of hours of remaining work.
    ,coalesce(sum(wih_child.Microsoft_VSTS_Scheduling_StoryPoints), 0) as Total_StoryPoints --Finds the total story points.
from
    DimDate d
cross apply
    DimWorkItem wi
cross apply
    GetWorkItemsTree(@TeamProjectCollectionGuid, wi.System_Id,
N'Child', d.DateSK) wit
left join
    FactWorkItemHistory wih_child
        on wih_child.WorkItemSK = wit.ChildWorkItemSK
where
    d.DateSK >= N'2009-09-21 00:00:00.000'
    and d.DateSK <= N'2009-9-30 00:00:00.000'
    and wi.TeamProjectSK = @TeamProjectNodeSK
    and wi.System_WorkItemType = N'User Story'
    and wi.System_ChangedDate <= d.DateSK
    and wi.System_RevisedDate > d.DateSK
    and wi.System_State = N'Active'
    and (wih_child.RecordCount != -1 or wih_child.RecordCount is null)
group by d.DateSK, wi.System_Id, wi.System_Title

Další zdroje informací

Další informace naleznete na následující stránce na webu společnosti Microsoft: Funkce COALESCE (Transact-SQL)

Další informace o záznamech zušlechtěné naleznete následující stránky na webu společnosti Microsoft: Blog na NEricson.
